H様邸
工事|すべて
建築中レポート
- 1. 2025年11月24日
-
大工仕事

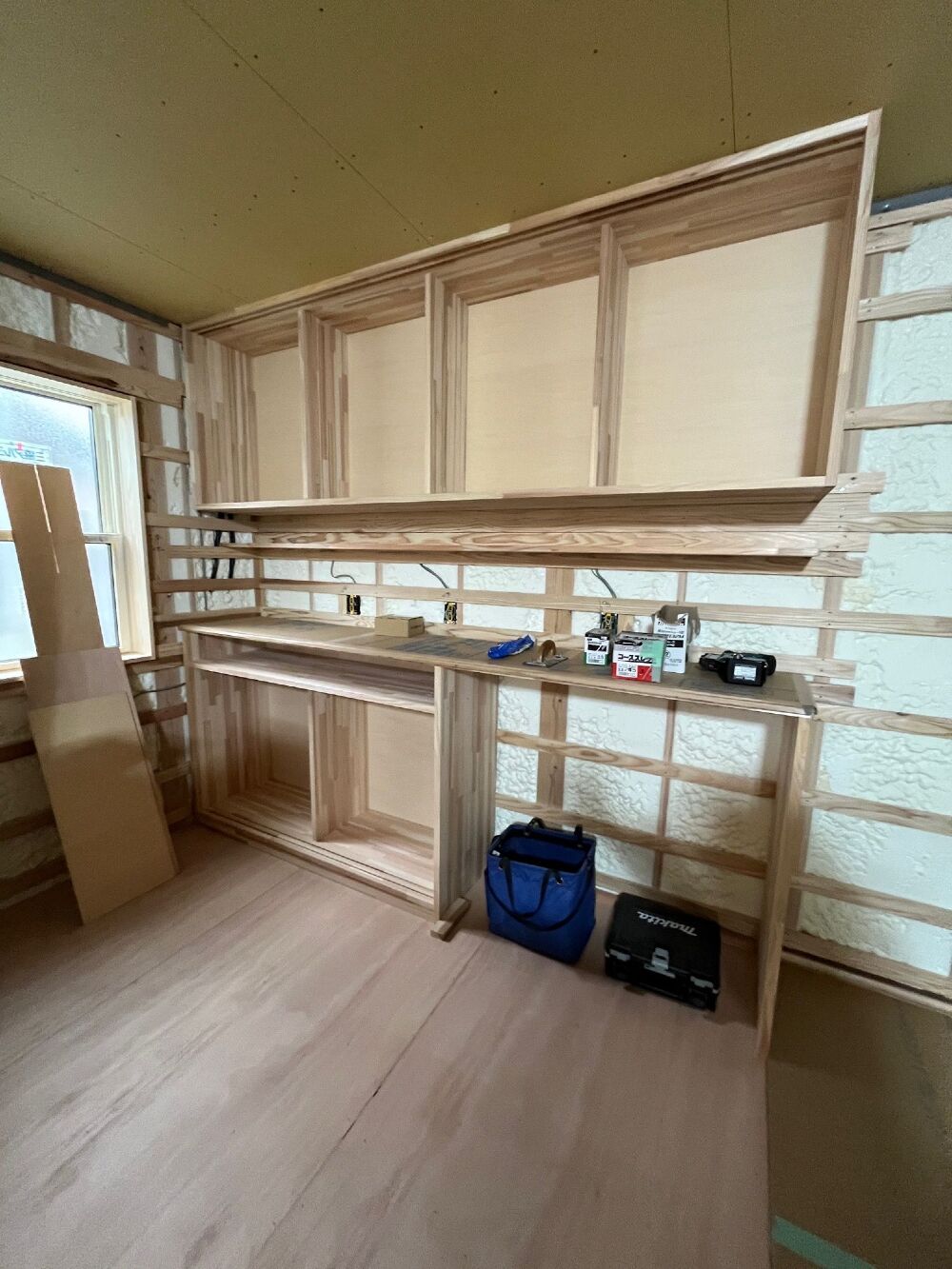

造作のカップボードの形が出来上がってきました。
- 2. 2025年11月13日
-
防水工事

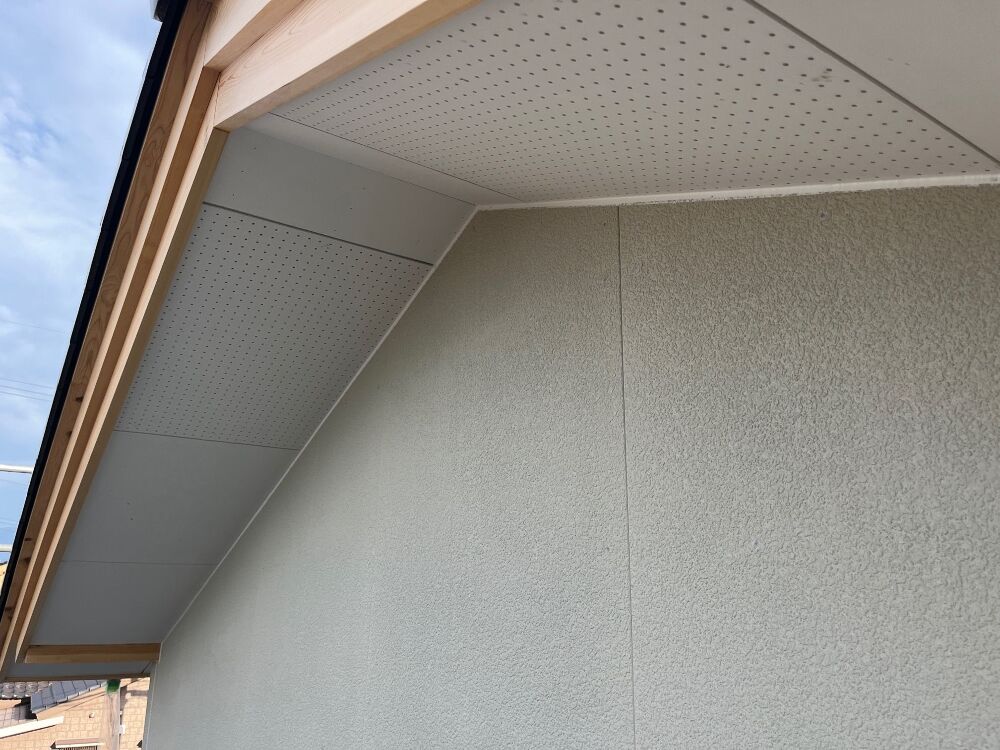

外壁ボードを施工すると必ず繋ぎ目(目地)が存在します。繋ぎ目部分にコーキング材を充填します。雨水の侵入を防ぎます。
- 3. 2025年11月06日
-

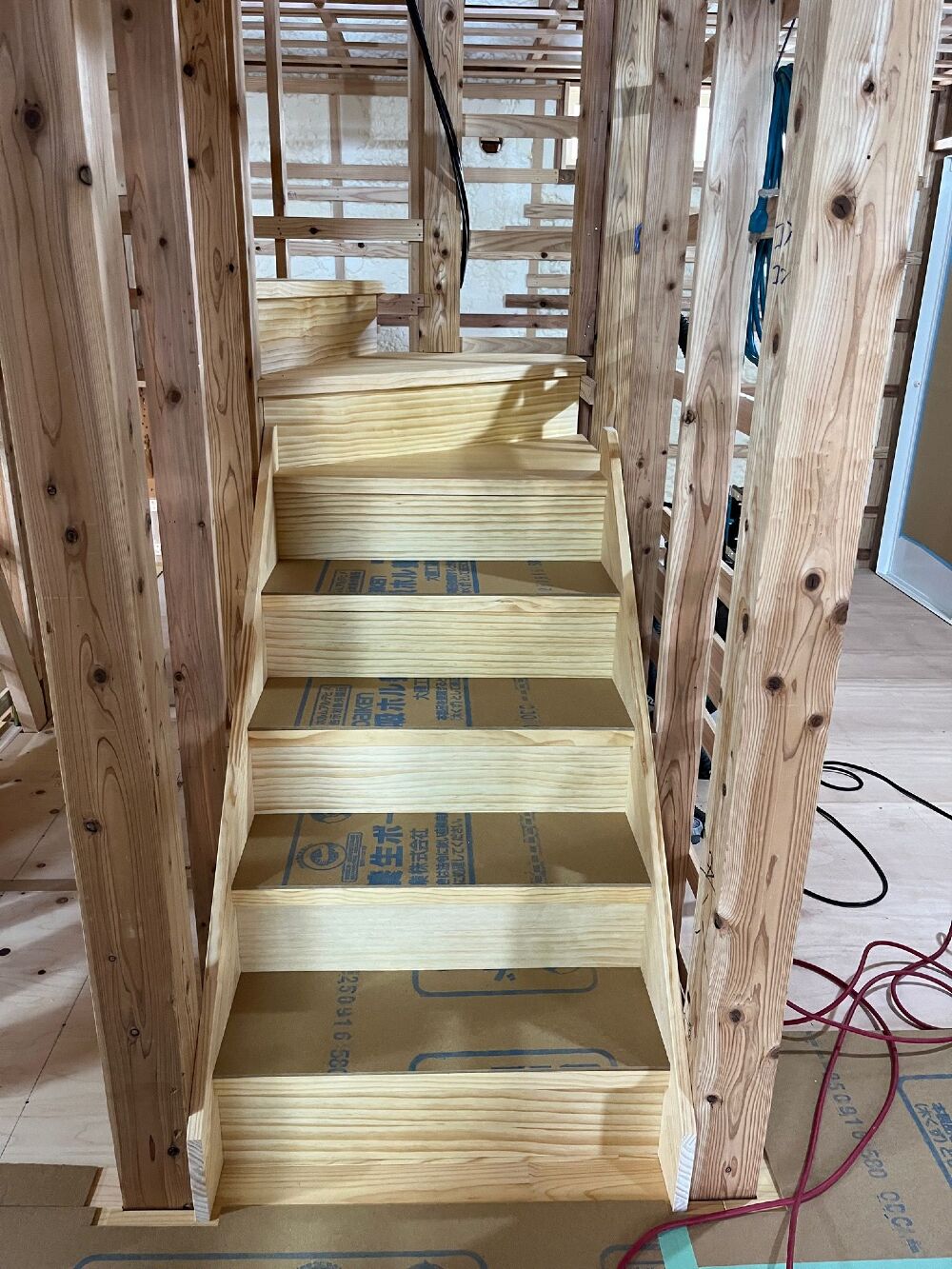

大工工事
階段ができあがりました。昇降するときは、円を描くように回って上り下りします。
- 4. 2025年11月05日
-
電気工事

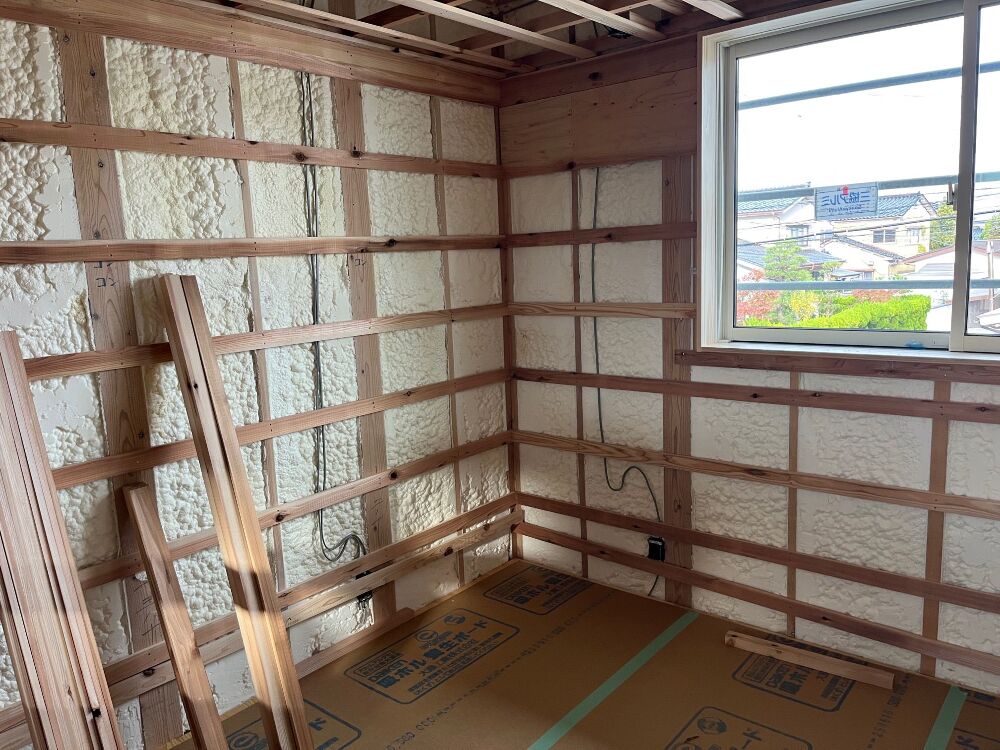

電気の配線を設置しました。
この位置で違和感がないか、柱などの下地との干渉はないか現場でも確認します。
- 5. 2025年11月05日
-
外壁工事

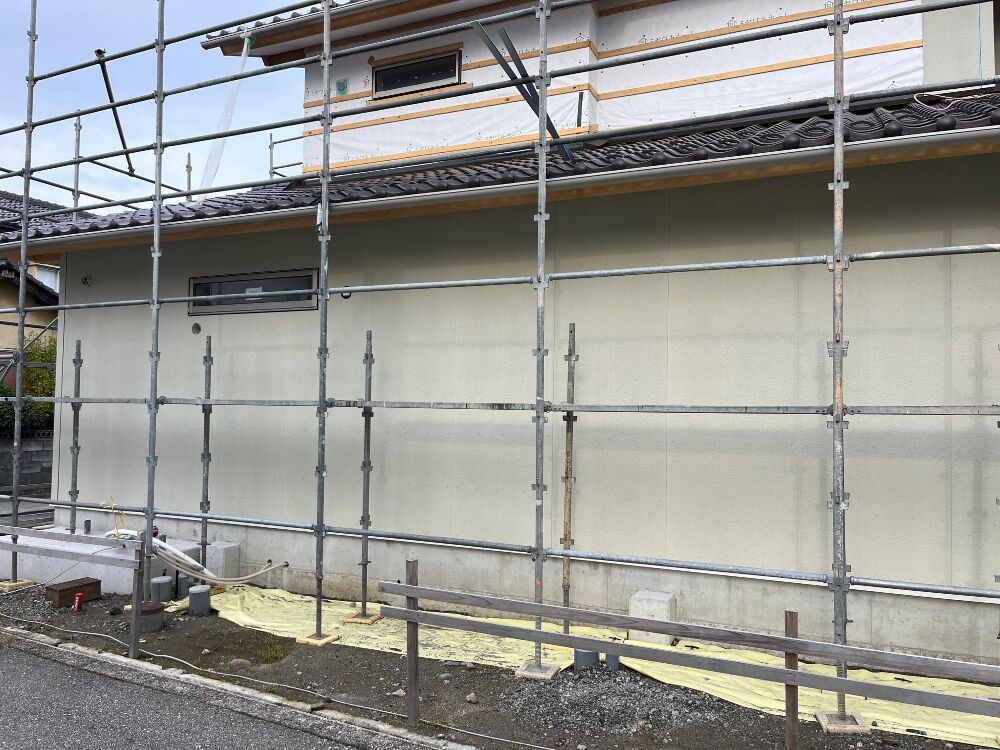

1階に窯業系サイディング外壁材を施工しました。この上から塗装していきます。外壁が施工されると家のイメージがぐっと沸きますね。
- 6. 2025年10月15日
-
断熱工事
天井までしっかり発砲ウレタンを吹き付けました。発泡ウレタンを隙間なく吹付けることで、住まいの断熱性能と気密性を高めます。
- 7. 2025年10月03日
-

サッシ工事

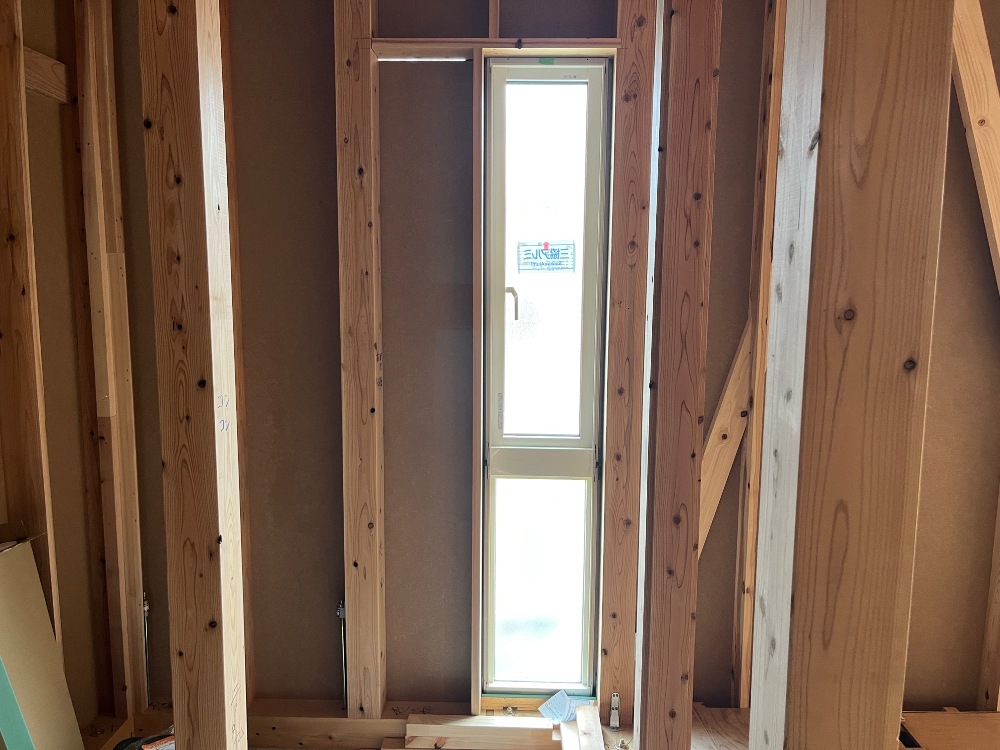

サッシが入りました。
- 8. 2025年10月03日
-
屋根工事①
瓦を屋根の上まで、運ぶ装置です。
リフトみたいですね!
- 9. 2025年10月03日
-
屋根工事➁

瓦が縦横整列しています。
- 10. 2025年10月03日
-
屋根工事③

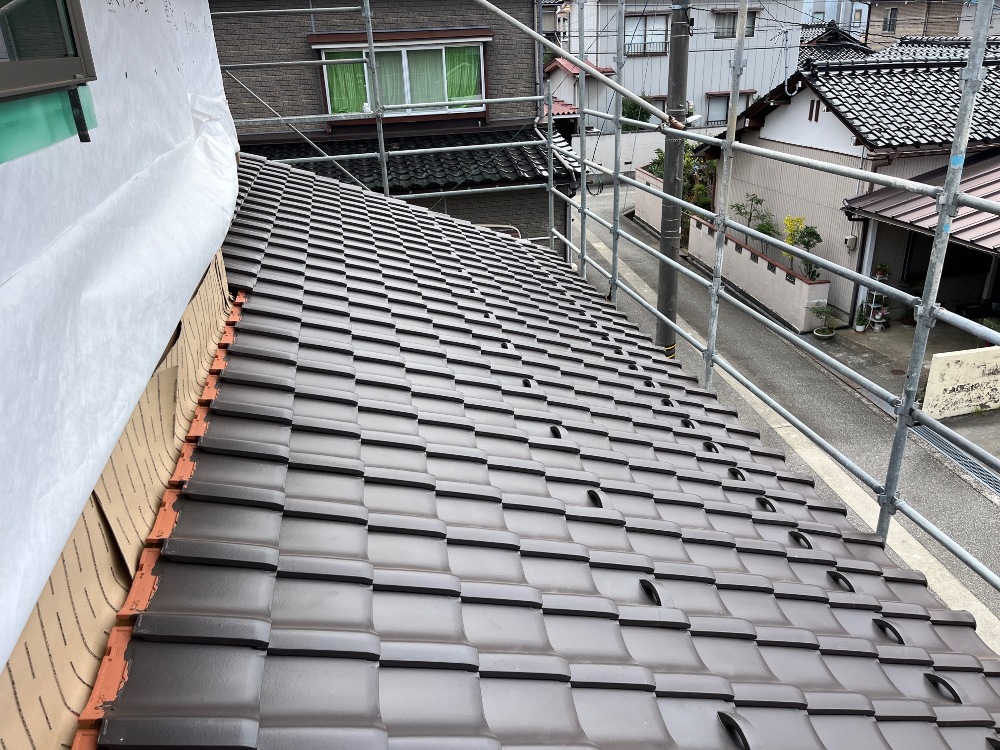

無事に瓦が葺かれました。
「葺く」という言葉には、板や瓦、茅などで屋根をおおいつくるという意味があるそうです。
- 11. 2025年09月27日
-

建方
土台が敷かれ、建方を待つばかりです。
朝7:35
- 12. 2025年09月27日
-

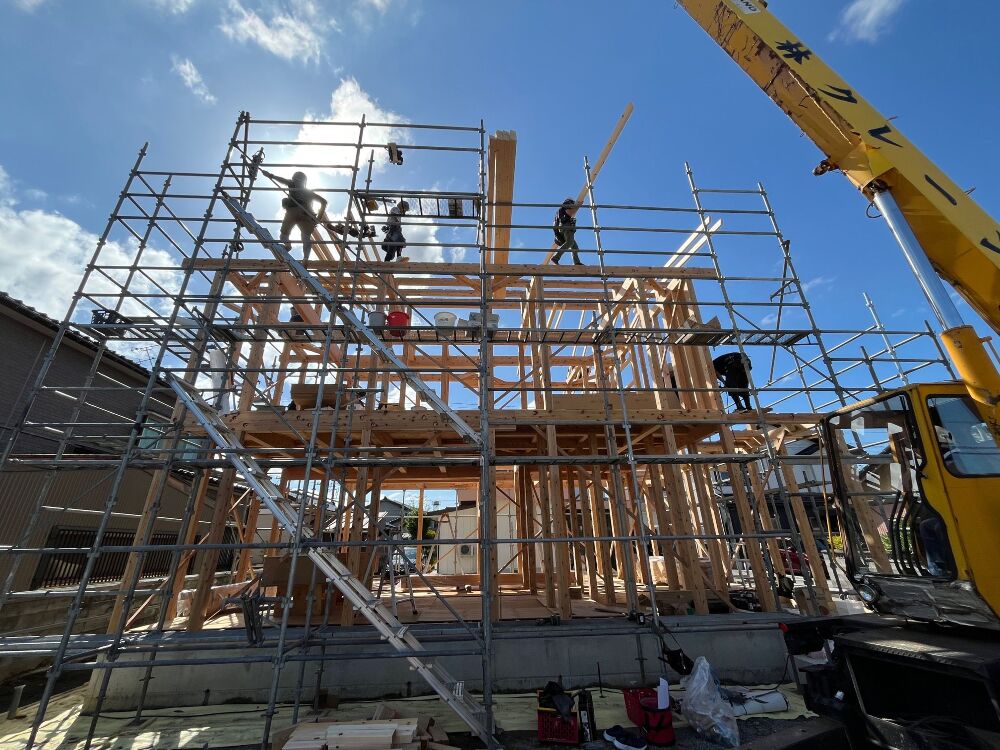

建方➁

挨拶をして、いよいよ建方スタートです。
安全第一で行います。
- 13. 2025年09月27日
-

建方③
一階部分です。
- 14. 2025年09月27日
-
建方④
2階部分です。
青空が気持ちいです。建方日和です。
- 15. 2025年09月27日
-
建方⑤
無事に終えることができました。
H様、おめでとうございます。
安全第一で、職人さんと力をあわせいい家をつくります!
- 16. 2025年09月08日
-

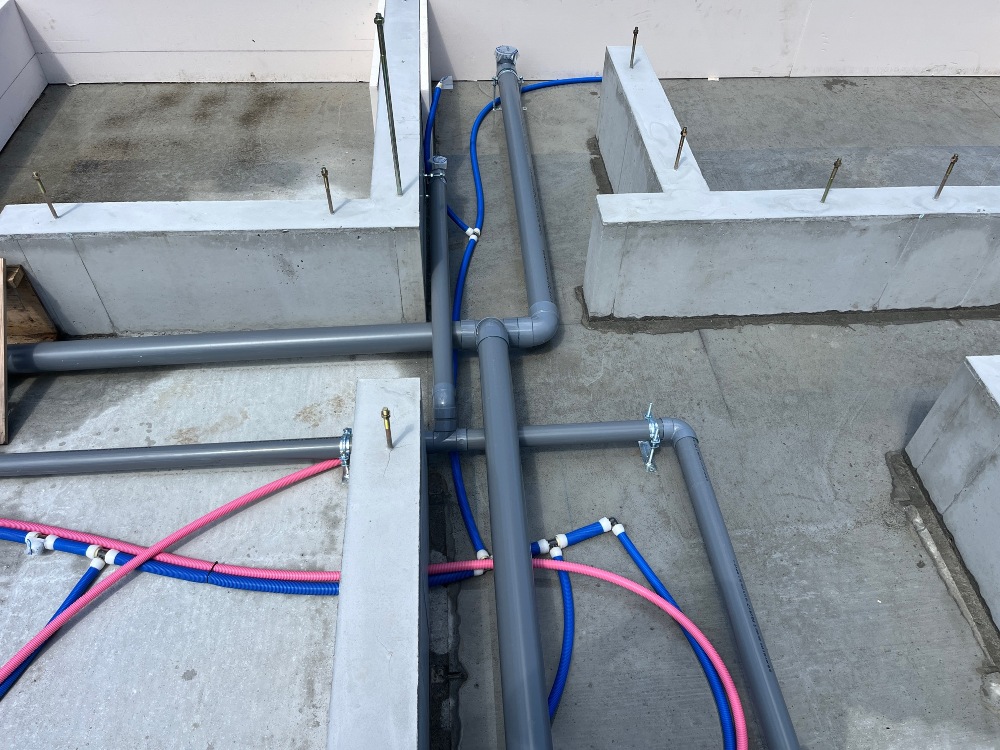

給排水工事
水道管を設置しました。青は水でピンクがお湯です。
- 17. 2025年08月29日
-
基礎工事
立上り部のコンクリート、型枠外しました。
- 18. 2025年08月26日
-
基礎工事
立上り部にコンクリートを打設しました。
- 19. 2025年08月19日
-
基礎工事

底盤にコンクリートを打設しました。
- 20. 2025年07月31日
-

基礎工事
防湿シート敷と捨てコンクリートを施工しました。
- 21. 2025年07月28日
-
基礎工事

丁張りが行われました。
基礎工事を正確に進めるための基準となる仮設の囲いを作ります。
丁張りが正確でないと、基礎がずれてしまい建物全体のゆがみにつながるため慎重な作業が必要です。
- 22. 2025年07月23日
-
地盤改良
地盤改良が完了しました。
お弁当箱の仕切りのような溝には、地中梁(基礎梁)が入ります。
建物の安定性や耐震性などが強化されます。
- 23. 2025年05月08日
-
地鎮祭
本日、H様邸の地鎮祭を執り行いました。ご両家のご両親に見守られ、工事の安全とご家族の末永い幸せを祈願いたしました。いよいよ着工となります。
